Хидростоп и ДиасБилд обединиха екипите си, за да изпълнят хидроизолация и нова настилка на гаражна плочка при обект, който е част от жилищен блок в квартал Манастирски ливади. Процесът на работа бе поетапен, както подобава при такъв обект, където неизвестните бяха повече от това, което собствениците искаха като крайно решение.
Оглед на обекта и проектни решения
Първо, специалистите по настилки и хидроизолация направиха оглед на място. Въз основа на направения анализ бе решено да се премахне асфалтовата настилка, заедно със сипицата под нея. Когато това бе направено, се установи, че плочата не е била хидроизолирана.
Освен това, към този момент, времето бе влажно и трябваше да се изчака няколко дни, преди да се започне с изпълнение на заложените проектни решения, както следват.
Почистване на настилката
След като повърхността бе добре изсъхнала думата имаха специалистите от Хидростоп. Те обработиха повърхностните пукнатини на гаражната плоча и изравниха всички неравности по нея, за да бъде подготвен обектът за следващия етап от работата.
Полагане на грунд и хидроизолация

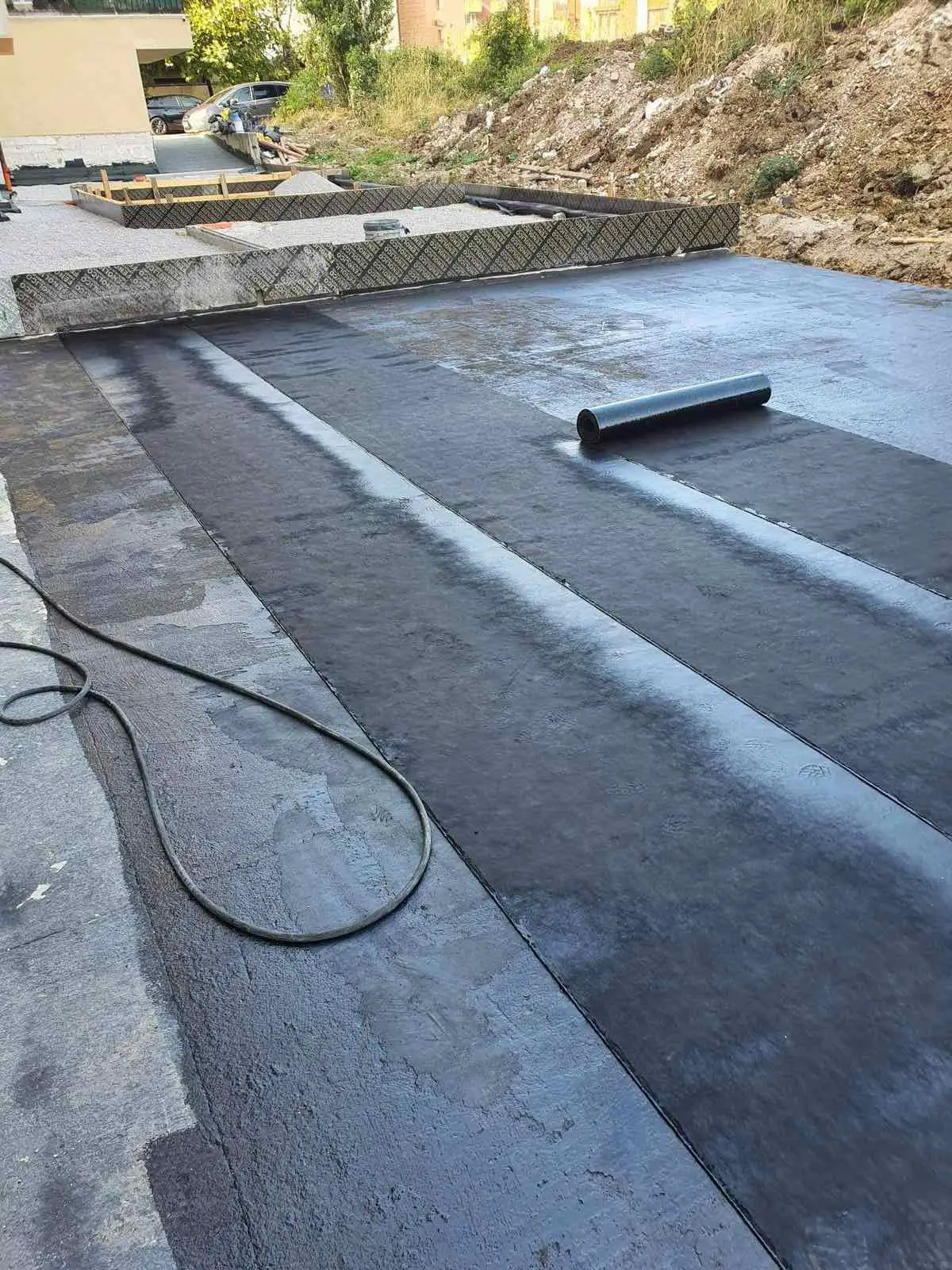

Работата започна при плочата пред вход Б, която е с квадратура около 200 м2. Най-напред бе направена замазка за наклон, сменени бяха воронките и тръбите на цялата отводнителна система. Последва полагане на грунда и след това на хидроизолацията в два пласта, и така плочата бе готова за насипване до проектната кота. Хидроизолацията бе защитена от дренажна мембрана, след което се поставиха линейните отводнители и се засипа със сипица.
Следващите снимки, работния процес по изграждане на хидроизолация пред вход Б.
Работата продължи при вход А, който е с квадратура около 300 м2. Отново процедурите бяха като при вход Б: смяна на воронките и тръбите на цялата отводнителна система; полагане на грунда и хидроизолацията в два пласта; защита на хидроизолацията с дренажна мембрана и поставяне на линейните отводнители.
Следващите снимки показват работата по линейните отводнители при вход Б
Снимките показват работата за хидроизолацията при вход А
Третият етап от хидроизолацията продължи с плочата между входовете 9 и 9А, които са с квадратура около 215 м2.
Снимките показват работата по хидроизолацията при третата част от обекта
Полагане на новата настилка
За полагането на новата настилка се включиха и майсторите от ДиасБилд. Строителните дейности бяха стандартни за този вид изпълнение, както при вход Б, така и при вход А. Работният екип на място направи кофража, вързаха армировката и положиха бетона. Последва обработване и шлайфане, за да може обектът да придобие завършен вид.
Снимките показват засипването, но и поставянето на армировката, преди полагането на новата настилка при вход Б.
Следващите снимки показват работата за направата новата настилка при вход А.
Следващите снимки показват работата за направата на новата настилка при частта пред вход 9 и 9А.
Завършване на обекта
Следващите снимки показват финалния етап, където останаха още дейности свързани с крайната визия на обекта. Те включваха възстановяването на оградата, хидроизолация по цокъла на сградата и завършването отгоре с минерална мазилка.
